リリースと運用移行の違いとは?準備と進め方を初心者向けに解説

リリースと運用移行の違いを、使える状態と支えられる状態で解説

💡 このページでわかること

  • リリースと運用移行の意味・違い
  • 利用開始前に準備し、当日と開始後に確かめること
  • デプロイ、カットオーバー、ローンチとの関係

「来週リリースします」「運用移行の準備を進めます」と言われても、何をするのか迷いますよね。

どちらもシステムを使い始める時期に関わりますが、目的が異なります。社内の申請システムを例に、2つの違いと、準備から利用開始後までの流れを解説します。

リリースと運用移行の違いとは?

簡単にいうと、リリースはシステムや機能を利用者が使える状態にすること、運用移行は利用開始後のシステムを担当者が支えられる状態に整えることです。

比較する点リリース運用移行
主な目的新しいシステムや機能の利用を始められるようにする利用開始後の確認や対応を続けられるようにする
主な準備プログラム、設定、データ、切り替え手順担当者、作業手順、連絡先、操作に必要な権限
確認する状態の例対象の利用者が主要な操作を行え、決めた完了条件を満たしている担当者が異常に気づき、手順に沿って対応・連絡できる

「公開」と「引き継ぎ」と考えると入口はつかみやすいですが、社内だけの利用開始もリリースに含まれます。また、運用移行は資料を渡すだけでは終わりません。

ここでは目的の違いで整理しています。会社やプロジェクトによっては、運用への引き継ぎまで含めた一連の活動を「リリース」と呼ぶこともあります。作業範囲は現場ごとに確認しましょう。

リリースで行うこと

Webシステムなら、実際の利用者が使う「本番環境」にプログラムや設定を反映し、必要なデータを用意します。そのうえで、対象の利用者が使えるように切り替えます。

全員が一斉に使い始めるとは限りません。一部の部署から利用を始め、問題がないか確認して対象を広げる方法もあります。

運用移行で整えること

運用移行では、利用開始後の仕事を誰がどう行うか決め、実行できることを確かめます。

整えること具体的に決める内容
監視システムの停止や処理の失敗をどう見つけ、誰に知らせるか
問い合わせ対応操作方法や「使えない」という相談をどこで受け付け、誰が答えるか
障害対応正常に使えなくなったとき、誰が影響を調べ、復旧や利用者への案内を進めるか
作業に必要な準備担当者のアカウント、操作できる範囲を定める権限、手順書、連絡先
バックアップと復旧データなどの控えをいつ取り、問題が起きたときにどう戻すか

たとえば、異常を知らせる通知を用意しても、担当者が受け取れなかったり、次の行動が分からなかったりすれば対応できません。通知を受け取り、手順を確認し、必要な相手へ連絡できるところまで試します。

開発担当者がそのまま運用する場合にも、この準備は必要です。別のチームへ渡す場合だけの作業ではありません。

準備から切り替え後までの流れ

進め方は変更の規模やシステムによって異なります。ここでは3段階で整理します。運用の準備は、リリース直前ではなく設計やテストと並行して進められます。

リリース前|手順と判断基準を用意する

まず、実施日時、利用を止める必要の有無、作業の順番、担当者、確認方法を決めます。利用者には、使い始める日時や操作の変更点、問い合わせ先を案内します。

大きな切り替えでは、本番に近い条件で手順を試す「移行リハーサル」も役立ちます。作業ができるかだけでなく、予定時間に収まるか、失敗した場合に対応できるかを確かめます。

リリースしてよいかは、テストが終わったことだけで決めません。 次のような情報を、事前に合意した条件に照らして判断します。

  • テスト結果から、必要な機能・速さ・安全性を確認できているか
  • 残っている問題の影響、回避方法、修正予定が明確か
  • データの準備や移行手順に問題がないか
  • 失敗した場合の対応と、利用開始後の運用体制が整っているか

不具合の件数だけでは、利用への影響は分かりません。たとえば、説明文の軽微な誤りと、申請データが消える問題では重大さが違います。必要な条件を満たさない場合は延期や対象範囲の見直しも検討し、決められた責任者が判断します。

受入テストは、業務上の要望や受け入れ条件を満たすか確かめるためのものです。その結果はリリース判断の材料になりますが、当日の切り替えや運用の準備状況も確認します。

切り替え当日|反映した結果を確かめる

手順に沿ってプログラム、設定、データなどを反映し、作業結果を記録します。

その後、ログインや主要な操作、ほかのシステムとの情報の受け渡しなど、事前に決めた項目を確認します。「作業が終わった」ことと「利用できること」を分けて確かめるためです。

問題が起きたら、影響と判断基準に照らして、続行・中止・切り戻しなどを決めます。作業が遅れた場合も、利用再開の予定時刻までに対応できるか確認します。

利用開始後|監視と初期支援を続ける

利用開始直後は、処理の失敗や遅さ、問い合わせの増加などを注意して確認します。夜間の自動処理など、開始直後には動かない機能もあるため、見る項目と期間は業務に合わせて決めます。

運用担当者が対応できる状態を保ちつつ、開発担当者が支援する期間や連絡方法も定めます。特別な支援を終える際は、日数だけでなく、必要な確認の結果や、残った問題の担当・対応方針も確認します。

その後も、日常の監視や問い合わせ対応は続きます。

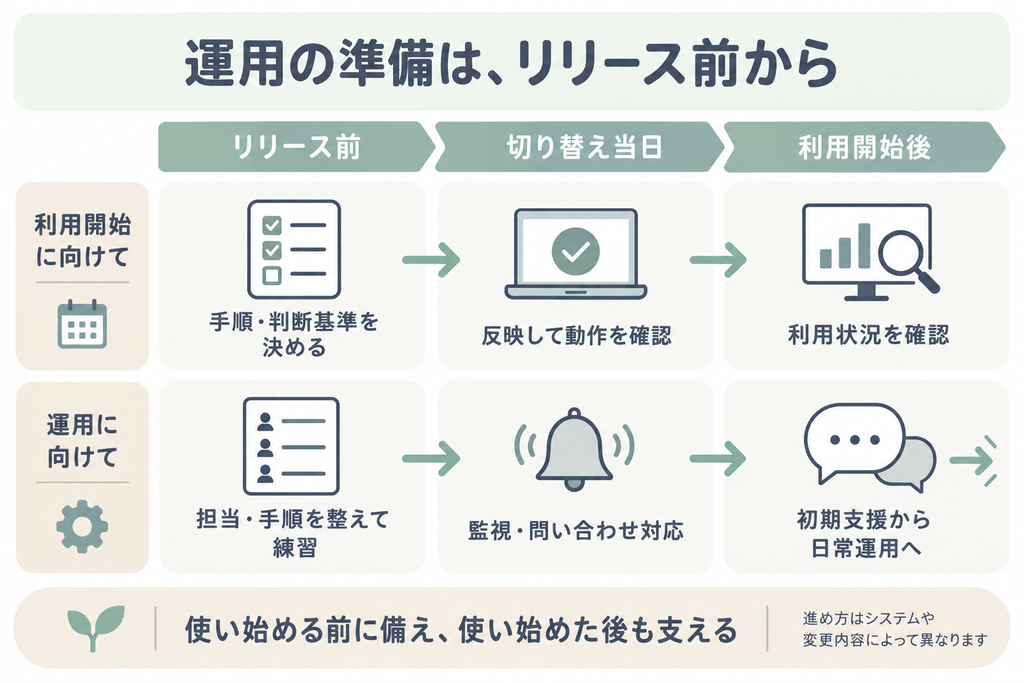

リリース前から運用の準備と練習を進め、利用開始後も監視と支援を続ける流れ

切り戻しは「いつでも元に戻せる」とは限らない

切り戻しとは、変更後に問題が起きたとき、以前の正常に使えていた状態へ戻すことです。

たとえば、新しいプログラムで申請できなくなったときに、以前のプログラムへ戻す方法があります。ただし、データの保存形式を変えた場合などは、プログラムだけを戻しても動かないことがあります。

バックアップからデータを戻す場合も注意が必要です。バックアップを取った後に登録された申請が、復元先に含まれない可能性があります。 追加・更新されたデータをどう保護し、整合させるかも計画します。

準備では、次の点を確認します。

  • どんな問題が起きたら戻すか、誰が判断するか
  • 戻す作業と確認にどれくらい時間が必要か
  • データも含めて戻せるか、失われる情報がないか
  • 戻せない場合に、利用停止や修正版の適用などでどう復旧するか

「困ったら戻す」と決めるだけでは不十分です。戻せる範囲と方法を事前に確かめておきましょう。

具体例|社内の経費申請システムを使い始める

紙やメールで行っていた経費申請を、新しいWebシステムに切り替える例です。以下の担当分けは説明用の一例です。

リリース|社員が申請できるようにする

本番環境にシステムを用意し、社員情報や承認者、操作できる範囲を設定します。事前のテスト結果と運用の準備状況を確認して、利用開始を判断します。

切り替え時には、決めた確認用のデータで、社員のログイン、申請の登録、上司の承認まで動くか確かめます。確認用の申請が実際の支払いへ流れない扱いも、あらかじめ決めておきます。

社員には「何日以降の申請から新システムを使うか」と、紙やメールで提出済みの申請をどう扱うかを案内します。これにより、申請の二重登録や処理漏れを防ぎます。

運用移行|総務と情報システム部門が対応できるようにする

総務は操作や申請に関する問い合わせを受け付け、技術的な問題は情報システム部門へ連絡する、と分担します。

情報システム部門は、申請処理の失敗やシステム停止を知らせる通知を受け取れるようにします。毎日の確認が必要な処理は、その結果を見る担当と時間も決めます。

利用開始前には、問い合わせを受け付ける練習や、試験用の通知を使った連絡の確認を行います。担当者自身が必要な画面を開け、手順に沿って対応できることを確かめます。

申請できない障害が起きた場合に備え、一時的にメールで受け付けるか、申請期限をどう扱うか、誰が社員へ案内するかも決めます。メールで受け付けた分を復旧後にどう記録し、重複を防ぐかも必要です。

社員が申請できる状態にするのがリリース、その後の相談や障害に担当者が対応できる状態にするのが運用移行と考えると、違いが具体的になります。

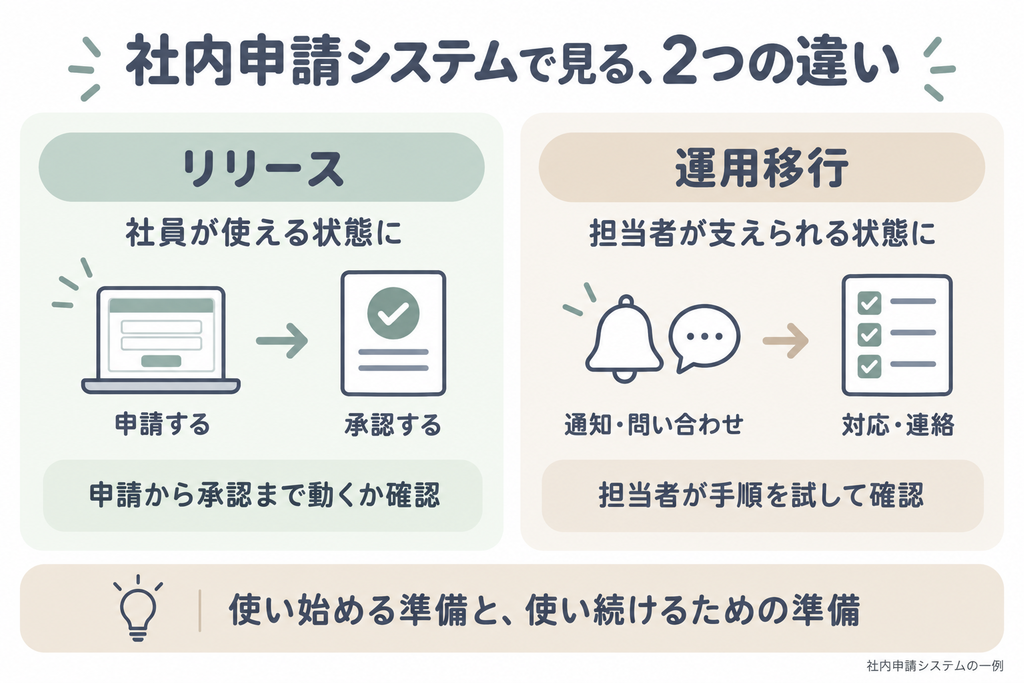

社内申請を使える状態にするリリースと、担当者が通知や問い合わせに対応できる状態にする運用移行の違い

デプロイ・カットオーバー・ローンチとの違い

次の表は、よくある使い方を整理したものです。用語の境界は統一されておらず、リリースと重なる意味で使われる場合もあります。

用語よくある使い方リリースとの関係
デプロイプログラムや設定を、動かす環境に配置・反映する利用者が使い始める前に済ませる場合も、反映と同時に使えるようになる場合もある
カットオーバー旧システムや旧環境から、新しいシステム・環境へ業務や通信を切り替える本番の切り替えや稼働開始を指し、リリースと重なることがある
ローンチ新しい製品・サービス・機能の提供を始める提供開始やその準備を広く指すことがあり、技術面の準備も含み得る

たとえば、プログラムを先に反映し、後から設定を切り替えて新機能を使えるようにする仕組みでは、デプロイと利用開始の時期が分かれます。

「リリースは必ずデプロイの後」「ローンチは宣伝だけ」と固定せず、何を、誰が使える状態にし、どの作業まで含めるのかを確認しましょう。

よくある疑問

運用移行とリリースはどちらが先ですか?

運用の準備はリリース前から進め、必要な体制を利用開始までに整えます。利用開始後の確認や初期支援まで含めて運用移行と呼ぶ場合もあります。片方をすべて終えてから、もう片方を始めるとは限りません。

小さな修正でも運用移行は必要ですか?

変更が運用に与える影響に応じて、準備の範囲を決めます。表示文言だけの修正なら大がかりな引き継ぎは不要な場合もあります。監視の方法、問い合わせへの回答、障害時の手順が変わるなら、資料と担当者への共有を更新します。

リリースが終われば開発担当者の仕事も終わりますか?

すぐに終わるとは限りません。利用開始直後の調査や修正を支援したり、継続して運用を担当したりする場合があります。担当範囲と支援を終える条件は、事前に確認します。

まとめ

リリースは利用者が使える状態にすること、運用移行は担当者が利用開始後を支えられる状態に整えることです。

  • 利用開始の判断には、テスト結果に加えて、残る問題の影響や移行・運用の準備状況を使う
  • 切り替え後は、主要な操作ができるか確かめ、必要な監視を続ける
  • 切り戻しは、データも含めて戻せる範囲と手順を確認する
  • 運用移行は資料を渡すだけで終えず、担当者が対応できることを確かめる

仕事で確認するときは、「誰が利用開始を判断するか」「失敗したらどうするか」「利用開始後は誰が対応するか」の3点から整理してみましょう。
